Technische Daten
Ausbaugröße:
3.000 EW (EW…Einwohnerwerte = Einwohner + Gewerbe)
Zuflussmengen: QT = 30 l/s (Liter/Sekunde) im Trockenwetter = 108 m³/Stunde
Anforderungen/Grenzwerte Ablauf:
CSB 110 mg/l; BSB5 25 mg/l; Nges 40 mg/l; Pges 10 mg/l
Einzugsgebiet:
Mohlsdorf, Reudnitz, langfristig Kahmer und Gottesgrün
Hauptkomponenten
Mechanische Reinigung
Feinrechen (Siebrechen), Spaltweite 3 mm mit Rechengutwäsche und -presse (50% Volumenverkleinerung), wasserstandsabhängige Regelung
belüftete Sand- und Fettfanganlage
als Langsandfang mit Fettabscheidekammer, (Erzeugung einer Luftwalze, Sand setzt sich ab, Schlamm in Schwebe, Fett und Schwimmstoffe sammeln sich in Kammer)
Biologische Reinigungsstufe
Belebungsverfahren mit aerober simultaner Schlammstabilisierung; Nutzvolumen 965m³; 4 Flächenbelüfter am Beckenrand, ein Rührwerk für umlaufende Strömung
Nachklärung

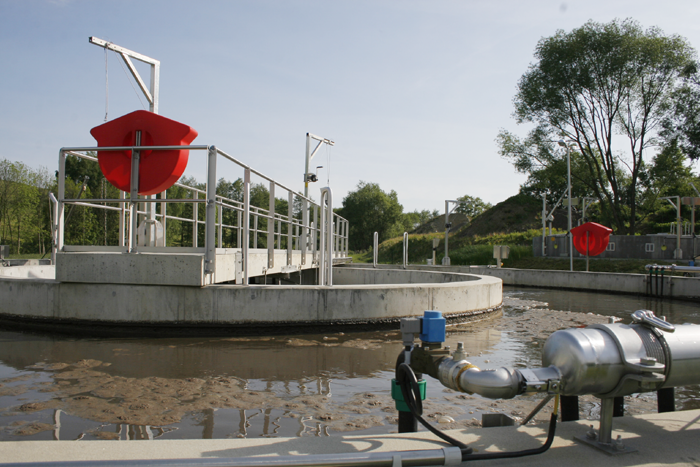

innenliegendes Nachklärbecken
Tiefe 9,50 m; Wasserstand 8,85 m; Nutzvolumen 233 m³
Schlammstapelbecken
Rundbecken mit 2 Kammern zur Speicherung des Überschussschlammes aus der biologischen Reinigungsstufe. Abfuhr zur weiteren Schlammbehandlung und -entwässerung in der KA Greiz, Nutzvolumen 242 m²; für Standzeit von ca. 60 Tagen; Durchmesser 8,00 m, Tiefe 5,00 m
Betriebsgebäude mit folgenden Funktionsräumen:
Schaltwarte, Probenahmeraum, Lagerraum, mechanische Reinigung, Flur/ Sanitärräume, Belüfterraum
-> nicht dauerhaft besetzt
Funktionsprinzip:
Belebtschlammverfahren
Im Belebungsbecken frei schwebende Mikroorganismen bilden Schlammflocken – den sog. “Belebtschlamm”. Hier vollzieht sich die eigentliche Abwasserreinigung. Um für diese ideale Lebensbedingungen zu schaffen, wird Luft in die Becken geblasen und das Abwasser – Belebtschlamm – Gemisch ständig in Turbulenz gehalten.
Verbaute Materialien für Baukörper der Kläranlage
5.800 m³ Erdaushub
18 Schächte, 572 m Kanal und Pumpleitung
15 Schieber
2.696 m Kabel
778 m³ Beton, 71 Tonnen Stahl für Bewehrung
Kosten
Bauleistungen: 1.856.000 €
Ingenieurleistungen: 244.000 €
Fördermittel: 920.000 €
Zeitschiene
Spatenstich: 07.06.2007
Baubeginn: 13.06.2007
Richtfest: 22.10.2007
Beginn Probebetrieb: 11.07.2008
Abnahme / Anlagenübergabe: 16.07.2008
